Rakennustyön tarkastusasiakirja: mitä siihen merkitään ennen loppukatselmusta

Täytetty esimerkki 142 m² omakotitalosta: kahdeksan rakennusvaihetta, kuka tarkasti, milloin ja millä todisteella. Lopuksi näet, miten kaksi avointa kohtaa kuitattiin ennen 30.9.2026 pidettyä loppukatselmusta.

Tarkistettu 1.10.2026 · ExcelVirta

Rakennustyön tarkastusasiakirja on se paperi, jota rakennusvalvonta kysyy ensimmäisenä, kun loppukatselmus lähestyy. Silti se jää monella työmaalla viimeisille viikoille: allekirjoituksia kerätään jälkikäteen, valokuvia etsitään puhelimista ja joku huomaa, ettei märkätilan vedeneristystä kuitattu ennen laatoitusta. Tässä oppaassa käydään läpi, mitä rakentamislaki tarkastusasiakirjalta edellyttää, kuka sen kuittaa ja milloin, sekä kuvitteellisen omakotitalon kahdeksan rakennusvaihetta täytettyinä. Luvut on syötetty Rakennustyön Tarkastusasiakirja Exceliin, ja artikkelin yhteenveto vastaa pohjan Dashboard-välilehden lukuja.

Mikä tarkastusasiakirja on ja kuka sen pitää?

Rakennustyön tarkastusasiakirja on työmaan oma kirjanpito siitä, että jokainen sovittu työvaihe on tarkastettu ennen kuin se peitetään tai seuraava vaihe alkaa. Rakentamislain 118 §:n mukaan rakentamishankkeeseen ryhtyvän on huolehdittava, että työmaalla pidetään rakennustyön tarkastusasiakirjaa (Finlex: rakentamislaki 751/2023, tarkistettu 1.10.2026). Samassa pykälässä säädetään, että rakentamisluvassa tai aloituskokouksessa sovittujen rakennusvaiheiden vastuuhenkilöiden ja työvaiheita tarkastaneiden on varmennettava tekemänsä tarkastukset asiakirjaan. Jos työssä poiketaan rakentamista koskevista säännöksistä, asiakirjaan merkitään perusteltu huomautus.

Laki on ollut voimassa 1.1.2025 alkaen, ja se korvasi maankäyttö- ja rakennuslain rakentamista koskevat säännökset. Siksi osa kuntien lomakkeista viittaa edelleen MRL 153 §:ään, osa jo RakL 122 §:ään. Sisältö on käytännössä sama: loppukatselmusta ei pidetä ennen kuin tarkastusasiakirjan merkinnät on tehty ja yhteenveto toimitettu.

Kuka tekee mitä tarkastusasiakirjan kanssa
OsapuoliTehtäväPeruste
Rakentamishankkeeseen ryhtyväHuolehtii, että tarkastusasiakirjaa pidetään, ja ilmoittaa rakennusvalvontaan, kun loppukatselmus voidaan pitääRakL 118 § ja 122 §
Vastaava työnjohtajaHuolehtii, että rakennustyön aloittamisesta ilmoitetaan ja että tarkastusasiakirja pidetään työmaalla ajan tasallaRakL 96 §
KVV- ja IV-työnjohtajaVastaavat oman erityisalansa töistä ja niiden tarkastuksista, usein omalla tarkastusasiakirjallaanRakL 97 §
Vastuuhenkilöt ja tarkastajatVarmentavat tekemänsä tarkastukset: kuka, milloin, mitä havaittiinRakL 118 §
RakennusvalvontaMäärää katselmukset ja tarkastukset luvassa tai aloituskokouksessa ja pitää loppukatselmuksenRakL 110–113 §, 122 §

Aloituskokous on hetki, jolloin tarkastusasiakirjan sisältö lyödään lukkoon. Rakentamislain 110 §:n mukaan kokouksessa todetaan ja merkitään pöytäkirjaan keskeiset toimijat ja heidän tarkastustehtävänsä sekä viranomaiskatselmukset ja -tarkastukset. Jos rakennusvalvonta on lisäksi edellyttänyt laadunvarmistusselvitystä, se liitetään 111 §:n mukaan tarkastusasiakirjaan. Kun pöytäkirja on valmis, siitä saa suoraan listan siitä, mitä asiakirjaan pitää ehtiä kuitata.

Espoon rakennusvalvonta neuvoo suunnittelemaan tarkastukset etukäteen: jaetaan työ rakennusvaiheisiin, nimetään vaiheille vastuuhenkilö, tehdään riskikartoitus ja määritellään jokaiselle työvaiheelle mitä, milloin, miten ja kuka (Espoo: tarkastusasiakirjat, tarkistettu 1.10.2026). Riskien pisteytykseen sopii sama todennäköisyys × seuraus -ajattelu, joka on käyty läpi riskimatriisin täytetyssä esimerkissä; Rakennustyön Tarkastusasiakirja Excelin Riskiarviointi-välilehdellä on 20 rakennusvaiheisiin jaettua valmista riskiä 5×5-matriisilla.

Täytetty esimerkki: omakotitalon 8 vaihetta

Esimerkkikohde on kuvitteellinen 142 m² yksikerroksinen omakotitalo: puurunko, maanvarainen betonilaatta, ilma-vesilämpöpumppu ja koneellinen ilmanvaihto. Rakentamishankkeeseen ryhtyvät ovat Anna ja Juha Virtanen. Vastaavana työnjohtajana toimii Timo Lehtinen, joka on myös nimetty kosteudenhallinnan koordinaattoriksi. KVV-työnjohtaja on Sari Nieminen, IV-työnjohtaja Jari Heikkinen, rakennesuunnittelija Pekka Salonen ja pääsuunnittelija Erika Mäkinen. Aloituskokous pidettiin 21.4.2026, ja loppukatselmus tilattiin 30.9.2026. Henkilöt ja kohde ovat keksittyjä.

Tarkastusasiakirja-välilehdellä on 58 kohtaa. Alla on jokaisesta rakennusvaiheesta tärkein kuittaus sellaisena kuin se oli 24.9.2026, kun vastaava työnjohtaja kävi asiakirjan läpi loppukatselmuksen tilaamista varten.

Esimerkkitalon tarkastukset vaiheittain, tilanne 24.9.2026
RakennusvaiheKeskeinen tarkastusKuittaajaPäivämääräTodisteTila
1. AloittaminenLupa lainvoimainen, työnjohtajat hyväksytty, kosteudenhallinnan koordinaattori nimettyRakentamishankkeeseen ryhtyvä, VTJ20.3.–21.4.2026Lupapäätös, aloituskokouksen pöytäkirjaHyväksytty
2. MaanrakennusPohjakatselmus: salaojat, routaeristys ja radonputkisto ennen täyttöjäVTJ ja rakennusvalvonta12.5.2026Katselmuspöytäkirja, kuvat 4 kplHyväksytty
3. RunkorakenteetLaatan raudoitus ennen valua, kattoristikoiden liitoksetVTJ ja rakennesuunnittelija18.5. ja 3.6.2026Kuitatut raudoituspiirustukset, kuvat 6 + 8 kplHyväksytty
4. VaipparakenteetHöyrynsulun läpiviennit, ilmanpitävyysmittausVTJ (kosteudenhallinnan koordinaattori)19.6. ja 3.9.2026Kuvat 7 kpl, mittausraportti n50 = 0,6 1/hHyväksytty
5. TalotekniikkaKVV-putkiston painekoe, IV:n ilmavirtojen mittaus ja säätöKVV-työnjohtaja, IV-työnjohtaja30.6. ja 16.9.2026Painekoe- ja mittauspöytäkirjatHyväksytty
6. Kosteat tilatVedeneristys ennen laatoitusta; kaakelityön tarkastusVTJ (kosteudenhallinnan koordinaattori)18.8. ja 21.9.2026Kalvopaksuus mitattu, kuvat 6 kpl; huomautus saumauksestaKesken
7. SisärakenteetVäliseinät ja teknisen tilan paloeristysVTJ30.6. ja 2.9.2026Kuvat 3 + 2 kplHyväksytty
8. ViimeistelyEnergiatodistus, käyttö- ja huolto-ohje, käyttöönottotarkastusPääsuunnittelija, VTJ18.–23.9.2026Energiatodistus, toteumapiirustukset; huoltokirjasta puuttuu ohjeitaKesken

Kaksi kohtaa oli siis auki. Kaakelityön tarkastuksessa 21.9. vastaava työnjohtaja huomasi, että pesuhuoneen lattiakaivon ympäryksen saumaus oli puutteellinen, ja kirjasi kohdan tilaan Kesken huomautuksella. Rakennuksen käyttö- ja huolto-ohjeesta eli huoltokirjasta puuttuivat vielä IV-koneen ja lämpöpumpun huolto-ohjeet. Lisäksi viimeinen rivi, itse loppukatselmus, oli luonnollisesti vielä tilassa Ei aloitettu.

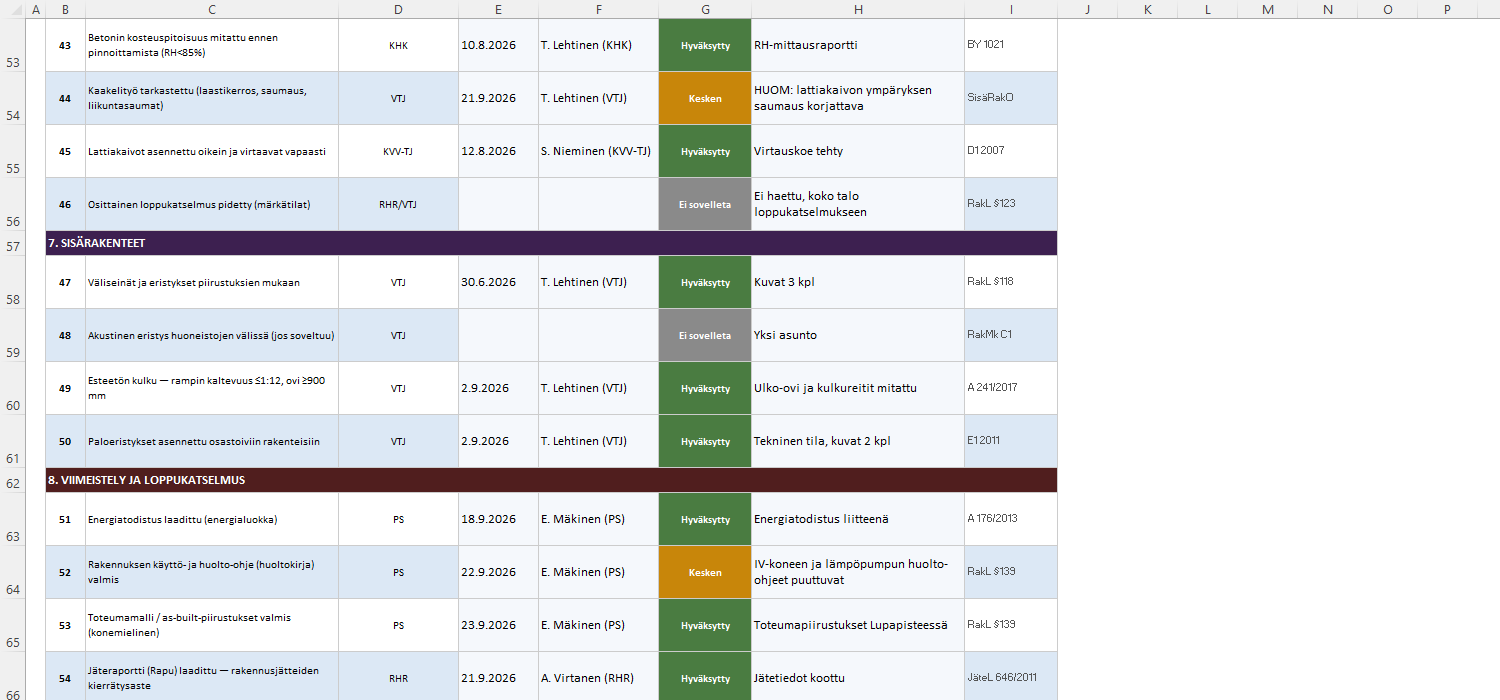

Rakennustyön Tarkastusasiakirja Excelin Tarkastusasiakirja-välilehti: kosteiden tilojen, sisärakenteiden ja viimeistelyn kohdat, joissa kaakelityö ja huoltokirja ovat tilassa Kesken ja huomiot kertovat puutteet
Tarkastusasiakirja-välilehti 24.9.2026: vastuuhenkilö, päivämäärä, tarkastaja, tila ja huomio jokaisella rivillä. Kaksi oranssia Kesken-riviä ovat esimerkin avoimet kohdat.

Kuusi kohtaa 58:sta merkittiin tilaan Ei sovelleta, ja jokaiselle kirjoitettiin syy: aloittamisilmoitusta ei tarvittu, koska aloituskokous pidettiin; yksikerroksisessa talossa ei ole välipohjaa eikä portaita; maalämpökaivoa ei porattu; osittaista loppukatselmusta ei haettu; huoneistojen välistä ääneneristystä ei ole, koska asuntoja on yksi; ja radonmittaus tehdään lämmityskaudella asumisen alettua. Kunnan lomakkeissa ylimääräiset kohdat usein yliviivataan, esimerkiksi Nousiaisten lomakkeen ohjeen mukaan. Excelissä perusteltu Ei sovelleta ajaa saman asian ja näkyy myöhemmin, kun joku kysyy, miksi kohta jäi tyhjäksi.

Esimerkin kuittaukset on tehty Rakennustyön Tarkastusasiakirja Excel -pohjaan, jossa 58 tarkastuskohtaa on valmiiksi jaettu kahdeksaan rakennusvaiheeseen ja Dashboard laskee tilanteen vaiheittain. Omassa kohteessa poistat esimerkkitiedot, jätät tarpeettomat kohdat perustellusti tilaan Ei sovelleta ja lisäät aloituskokouksessa sovitut tarkastukset.

Kuka kuittaa ja milloin?

Kuittauksen tekee se, joka tarkasti. Vastaava työnjohtaja johtaa tarkastamista, mutta KVV-työnjohtajan painekoetta tai IV-työnjohtajan säätömittausta hän ei kuittaa toisen puolesta. Esimerkissä raudoitus ja kattoristikoiden liitokset kuitattiin kahdella nimellä, koska rakennesuunnittelija oli paikalla, ja pohjakatselmuksen rivillä viitataan rakennusvalvonnan katselmuspöytäkirjaan.

Ajoitus ratkaisee enemmän kuin muotoilu. Kuittaus tehdään heti tarkastuksen jälkeen ja ennen kuin rakenne peitetään: radonputkisto ennen laatan valua, höyrynsulun läpiviennit ennen sisäverhousta ja vedeneristys ennen laatoitusta. Jälkikäteen kerätty allekirjoitus ei todista, että peitetty rakenne oli kunnossa.

Hyvä ja heikko kuittaus samasta työvaiheesta
KenttäHeikko merkintäHyvä merkintä
TarkastuskohdeMärkätilat OKVedeneristys tarkastettu ennen pinnoittamista
Päivämääräelokuu18.8.2026
TarkastajaTimoT. Lehtinen (VTJ, kosteudenhallinnan koordinaattori)
Todiste–Kalvopaksuus mitattu, kuvat 6 kpl, vedeneristäjän sertifikaatti
PoikkeamakorjattuSaumaus korjattava 21.9., korjaus tarkastettu 25.9., kuvat 2 kpl

Kun tarkastuksessa löytyy puute, rivi jää tilaan Kesken ja huomio kertoo, mitä on korjattava. Esimerkissä laatoittaja korjasi saumauksen 25.9., ja vastaava työnjohtaja tarkasti korjauksen samana päivänä ennen kuin muutti tilan Hyväksytyksi. Pääsuunnittelija täydensi huoltokirjan puuttuvat ohjeet 28.9. Jos jokin olisi jäänyt säännösten vastaiseksi, asiakirjaan olisi pitänyt kirjata perusteltu huomautus eikä pelkkä Hylatty-tila.

Tarkastusasiakirja ei ole työmaapäiväkirja. Päivittäiset työt, sää, työryhmät ja toimitukset kannattaa kirjata erikseen, ja Työmaapäiväkirja Excel kokoaa päivän työt, sään ja työryhmien tunnit samaan työkirjaan. Tarkastusasiakirjan pohjassa on lisäksi oma Rakennuspäiväkirja-välilehti, johon esimerkissä on kirjattu tarkastuksiin liittyvät tapahtumat, kuten kaakelityön huomautus ja sen korjaus. Vaiheiden järjestyksen ja keston voi hahmotella etukäteen Gantt-kaaviolla, jolloin näet, mihin viikkoon kukin katselmus osuu.

Yhteenveto loppukatselmukseen

Rakentamislain 122 §:n mukaan loppukatselmus voidaan pitää, kun rakentamishankkeeseen ryhtyvä on ilmoittanut rakennusvalvonnalle muun muassa, että rakennustyö on saatettu loppuun luvan mukaisesti, määrätyt katselmukset ja tarkastukset sekä niissä vaaditut toimenpiteet on tehty, tarkastusasiakirjaan on tehty 118 §:n merkinnät ja tarkastusasiakirjan yhteenveto on toimitettu, käyttö- ja huolto-ohje on valmis ja toteutusta vastaavat suunnitelmat on toimitettu kunnalle koneluettavassa muodossa. Rakennusta ei saa ottaa käyttöön ennen kuin se on hyväksytty loppukatselmuksessa.

Dashboard-välilehti laskee Tarkastusasiakirja-välilehden tilat yhteen. Alla ovat esimerkin luvut kahdessa kohdassa: 24.9., kun yhteenvetoa alettiin koota, ja 30.9. loppukatselmuksen jälkeen.

Dashboard: tarkastusasiakirjan tilannekatsaus
Mittari24.9.202630.9.2026
Tarkastuspisteitä yhteensä5858
Hyväksytty4952
Kesken20
Hylatty00
Ei aloitettu1 (loppukatselmus)0
Ei sovelleta (ei omaa laatikkoa)66
Valmistumis-%84 %90 %
Asiakirjaluettelo: valmis / kesken / puuttuu22 / 2 / 024 / 0 / 0

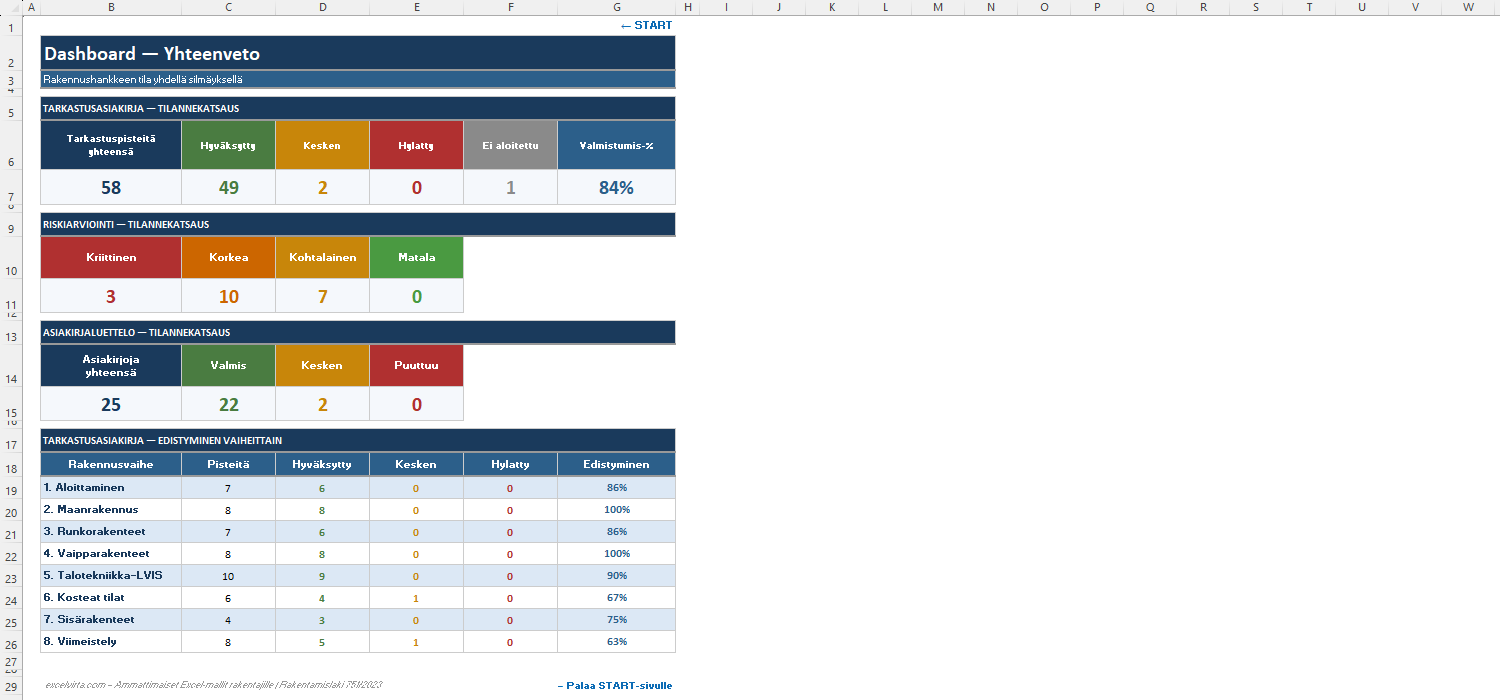

Rakennustyön Tarkastusasiakirja Excelin Dashboard 24.9.2026: tarkastuspisteitä 58, hyväksytty 49, kesken 2, ei aloitettu 1, valmistumis-% 84 ja vaiheittain kosteat tilat 67 % ja viimeistely 63 %
Dashboard 24.9.2026: kokonaistilanne, riskiarvioinnin tasot, asiakirjaluettelo ja edistyminen kahdeksassa rakennusvaiheessa.
Esimerkin tulos: 24.9.2026 avoimia kohtia 2, molemmat kuitattu 25.9. ja 28.9. Loppukatselmuksessa 30.9.2026 hyväksyttyjä 52 ja perusteltuja Ei sovelleta -rivejä 6, yhteensä 58 / 58.

Ennen kuin tilaat loppukatselmuksen, käy läpi ainakin nämä:

  • Jokaisella Hyväksytty-rivillä on päivämäärä, tarkastajan nimi ja todiste tai viite pöytäkirjaan.
  • Kesken- ja Hylatty-rivejä ei ole, tai niistä on kirjattu perusteltu huomautus ja sovittu toimenpide.
  • KVV- ja IV-työnjohtajan omat tarkastusasiakirjat on allekirjoitettu ja liitetty.
  • Asiakirjaluettelossa käyttö- ja huolto-ohje, energiatodistus ja toteumapiirustukset ovat valmiina.
  • Kunnan yhteenvetolomake ja ilmoitus loppukatselmusta varten on täytetty ja liitetty Lupapisteeseen kunnan ohjeen mukaisesti.

Hyväksyykö rakennusvalvonta Excel-pohjan?

Ei välttämättä, ja se kannattaa selvittää ennen ensimmäistä kuittausta. Rakennusvalvonta voi edellyttää oman lomakkeensa, Lupapisteen sähköisen tarkastusasiakirjan tai tietyn yhteenvetolomakkeen. Excel-pohja ei korvaa kunnan lomaketta, eikä se tee asiakirjasta hyväksyttyä. Se on työkalu, jolla pidät avoimet kohdat, vastuuhenkilöt ja todisteet järjestyksessä siihen asti, kun siirrät ne kunnan edellyttämään muotoon.

Neljän kunnan käytäntöjä, tarkistettu 1.10.2026
KuntaMitä ohje sanoo
KeravaKäytettävästä tarkastusasiakirjasta sovitaan aloituskokouksessa tai muuten ennen hankkeeseen ryhtymistä. Pientaloissa vaihtoehtoja ovat YO76-malli, Lupapisteeseen tallennettu sähköinen tarkastusasiakirja ja kaupallisen toimijan sähköinen malli. Ennen loppukatselmusta Lupapisteeseen liitetään RakL 122 §:n mukainen ilmoitus ja tarkastusasiakirjan yhteenveto.
EspooTarkastusasiakirjana voi käyttää hankkeelle sopivaa mallia tai kaupungin pientalomallia, mutta yhteenvetona käytetään aina lomaketta Loppukatselmuksen ilmoitus ja tarkastusasiakirjan yhteenveto.
KuopioPientalon tarkastusasiakirja-lomake (päivitetty 30.4.2025) toimii samalla yhteenvetona, ja se kopioidaan loppukatselmuksessa rakennusvalvonnalle tarkastettavaksi ja arkistoitavaksi.
NousiainenLomakkeen mukaan tarkastusasiakirja toimitetaan allekirjoitettuna Lupapisteeseen viimeistään ennen loppukatselmusta.

Myös esimerkiksi Sipoo listaa lomakkeissaan erikseen ilmoituksen ja tarkastusasiakirjan yhteenvedon RakL 122 §:n mukaan sekä KVV- ja IV-töiden tarkastusasiakirjan (Sipoo: rakentajan lomakkeet). Käytännön järjestys on siis tämä: kysy aloituskokouksessa, mitä tarkastusasiakirjan mallia ja mitä yhteenvetolomaketta kunta edellyttää, ja kirjaa vastaus pöytäkirjaan. Jos kunta hyväksyy oman mallin, Excelin rivit voi tulostaa tai tallentaa PDF:ksi allekirjoitettavaksi. Jos kunta vaatii oman lomakkeensa tai Lupapisteen, Excel toimii työmaan seurantalistana, josta päivämäärät, nimet ja viitteet siirretään viralliseen asiakirjaan.

Huomaa myös, että pohjan Viite-sarakkeen normiviitteet ovat muistin tueksi. Sitovat vaatimukset tulevat rakentamisluvasta, suunnitelmista, voimassa olevista säädöksistä ja aloituskokouksen pöytäkirjasta, ja niiden mukaan tarkastuskohtia lisätään tai merkitään tarpeettomiksi.

Rakennustyön Tarkastusasiakirja Excel on yhden kohteen seurantapohja: tarkastuskohdat, riskiarviointi, viranomaisvaatimukset, osapuolet, asiakirjaluettelo, rakennuspäiväkirja ja Dashboard. Se ei lähetä mitään Lupapisteeseen, ei tee sähköistä allekirjoitusta eikä takaa, että rakennusvalvonta hyväksyy asiakirjan. Jos teet myös urakkatarjouksia, katso erikseen urakkalaskennan täytetty esimerkki.

Lähteet ja laskentaperusteet

Lainkohdat ja kuntien ohjeet tarkistettu 1.10.2026. Esimerkin kohde, henkilöt ja päivämäärät on laadittu tätä opasta varten, ja luvut on tarkistettu Rakennustyön Tarkastusasiakirja Excelin Tarkastusasiakirja-, Asiakirjaluettelo- ja Dashboard-välilehdiltä. Kuntien käytännöt vaihtelevat: tarkista oman kuntasi ohje ja lupaehdot.

Pidä tarkastusasiakirja ajan tasalla jo ennen pohjakatselmusta

Kun jokainen tarkastus kirjataan samana päivänä nimen, päivämäärän ja todisteen kanssa, loppukatselmuksen yhteenveto on kopiointia eikä etsintää. Rakennustyön Tarkastusasiakirja Excelissä on valmiina 58 kohtaa, osapuolet, asiakirjaluettelo ja vaiheittainen Dashboard. Tutustu välilehtiin ennen kuin valitset pohjan, ja sovi aloituskokouksessa, missä muodossa kunta haluaa asiakirjan.

Kirjaa omakotitalon tarkastukset vaihe vaiheelta

Usein kysytyt kysymykset

Kuka täyttää rakennustyön tarkastusasiakirjan?

Rakentamishankkeeseen ryhtyvä vastaa siitä, että tarkastusasiakirjaa pidetään, ja vastaava työnjohtaja huolehtii, että se on työmaalla ajan tasalla. Merkinnät tekee ja varmentaa se vastuuhenkilö tai tarkastaja, joka työvaiheen tarkasti, esimerkiksi KVV- tai IV-työnjohtaja omien töidensä osalta.

Mikä on tarkastusasiakirjan yhteenveto?

Yhteenveto on loppukatselmusta varten rakennusvalvontaan toimitettava tiivistelmä siitä, että rakennusvaiheet on tarkastettu ja kuitattu. Moni kunta käyttää omaa lomaketta, jossa on samalla RakL 122 §:n mukainen ilmoitus loppukatselmusta varten.

Milloin tarkastusasiakirja toimitetaan rakennusvalvontaan?

Viimeistään ennen loppukatselmusta, yleensä Lupapisteeseen. Tarkka aikataulu ja muoto riippuvat kunnasta ja lupaehdoista, joten tarkista ne lupapäätöksestä ja aloituskokouksen pöytäkirjasta.

Kelpaako Excel rakennustyön tarkastusasiakirjaksi?

Se riippuu kunnasta. Käytettävästä tarkastusasiakirjasta sovitaan yleensä aloituskokouksessa, ja moni kunta edellyttää yhteenvedon omalla lomakkeellaan tai Lupapisteessä. Excel sopii työkaluksi, jolla avoimet kohdat, vastuuhenkilöt ja todisteet pidetään järjestyksessä ennen kuin ne siirretään kunnan edellyttämään muotoon.

Mitä tarkastusasiakirjaan merkitään, jos tarkastuksessa löytyy puute?

Merkitse havainto, päivämäärä ja korjaustoimenpide, ja jätä kohta avoimeksi kunnes korjaus on tarkastettu. Jos työssä poiketaan rakentamista koskevista säännöksistä, tarkastusasiakirjaan on merkittävä perusteltu huomautus.

Tarvitaanko aloittamisilmoitus, jos aloituskokous pidetään?

Rakentamislain 108 §:n mukaan aloittamisilmoitusta ei tarvitse tehdä, jos ennen rakennustyön aloittamista on pidetty aloituskokous. Vastaavasta työnjohtajasta on kuitenkin oltava ilmoitus rakennusvalvontaan ennen kuin työ aloitetaan.
